3月12日,總站組織開展了2018年第一次全區建設工程質量安全大檢查。此次檢查嚴格遵循“雙隨機一公開”的原則,檢查小組提前半天在廣西建設工程質量安全監督信息管理系統的項目庫中隨機抽取或采用“掃馬路”的方式抽取受檢工程。此次督查還結合了監督抽測、住宅工程用戶滿意度提升行動、重大危險源、起重設備以及檢測樣品唯一性標識等專項檢查共同開展。

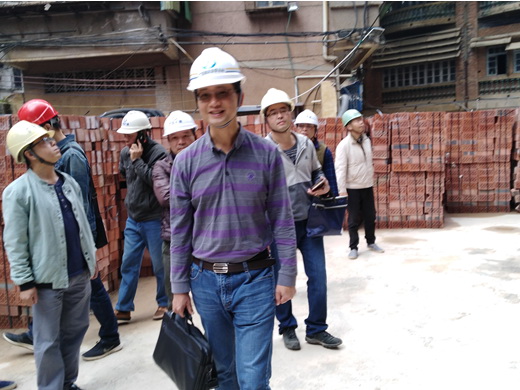

顧勝站長帶隊檢查工程質量安全情況
5個檢查組共抽查86個工程,其中商品住宅47個、保障性住房10個、公共建筑26個、廠房等其他項目3個。受檢工程總建筑面積360.4萬平方米,總造價約53.5億元。檢查組共發出51份停工整改建議書和34份隱患整改建議書,停工率為59.3%,整改率為39.5%。
從檢查情況看,各地均轉發了自治區住房城鄉建設廳關于做好春節后復工及全國“兩會”期間建筑施工安全生產、規范投訴處理以及推廣使用檢測樣品唯一性標識等工作文件并布署了相應的工作,組織學習了2018年全區建筑市場監管工作會議暨第一季度建筑施工安全生產形勢分析會會議的精神和《廣西壯族自治區建筑工程安全生產管理辦法》,開展了全區住宅工程質量滿意度四年提升專項行動,轄區住宅工程質量常見問題集中整治活動及安全生產標準化管理活動有序開展,住宅工程質量常見問題得到有效遏制;大部分施工單位對深基坑、高支模、起重機械等危險性較大的分部分項工程實施了重點管控,制定專項施工方案和組織專家論證,并在施工現場顯著位置進行公示。全區建設工程質量安全整體受控。

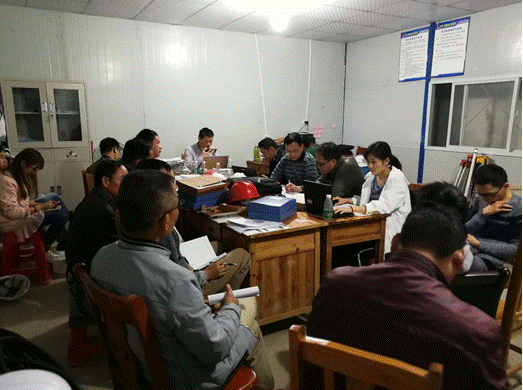

檢查組在工地組織檢查情況反饋會
目前,現場檢查和整改報告審查階段已結束,由我站起草的檢查通報文件已進入OA辦公管理系統報批階段。通報文件主要提出以下八項處理意見:一是對逾期未提交整改報告或雖已提交整改報告但整改不認真的18家施工企業、3家監理企業予以全區點名通報批評,并責令繼續整改,整改期間暫停相關企業的投標資格;二是對檢查發現工程存在質量安全隱患較多,檢查組發出停工整改建議書后已按時完成整改,或檢查組下發整改建議書后,雖已提交整改報告但整改仍未完全完成的35家施工企業、36家監理企業予以全區點名通報批評;三是對因不到位履職或履職不到位導致施工現場管理混亂、存在嚴重質量安全隱患的20名項目經理、5名項目總監、10名施工員、12名質量員、48名安全員、6名取樣員、3 名見證員予以全區點名通報批評,并暫停上述人員的項目任職資格90天;四是對在檢查時項目部主要管理人員不到位履職且施工現場存在重大質量安全隱患的13個工程,由工程所在地住房城鄉建設主管部門在通報印發后,再對工程進行一次專項檢查;五是對未取得施工許可證的7個工程進行掛牌督辦;六是對發現存在嚴重質量安全隱患的11個工程實施檢查照片網上曝光;七是對混凝土構件強度疑似偏低或鋼筋原材拉伸強度不足,且未完成驗證檢測的8個工程,要求當地住房城鄉建設主管部門督促責任單位落實驗證檢測工作;八是對送檢樣品未采用二維碼唯一性標識的9個工程,責令責任單位委托檢測機構對工程已施工部位實體質量進行驗證檢測。
